福建廈門抽水蓄能電站

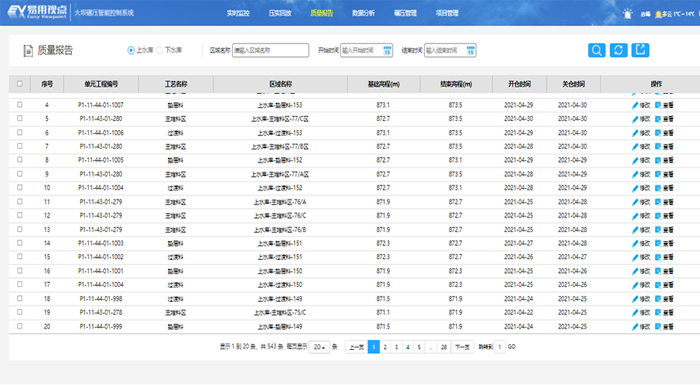

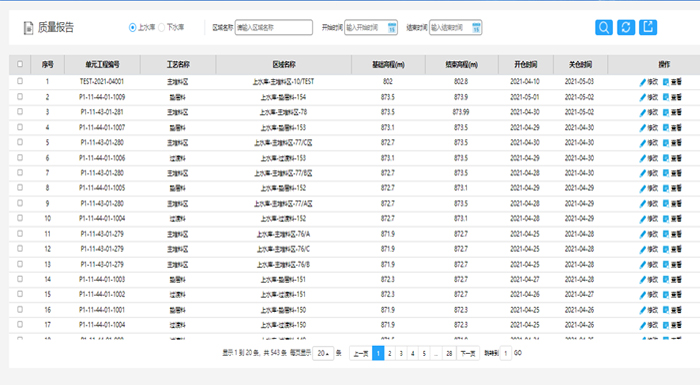

為保障上、下水庫大壩填筑質量,充分利用現有的、先進的網絡信息技術、物聯網技術、北斗/GPS定位技術,結合現場實際的施工管理體系,實現大壩工程施工信息采集與質量控制的綜合管理??刂坪藐P(guān)鍵工序和施工進度,并對影響進度目標的因素進行分析,為管理者提供輔助決策依據。2020年10月份開始實時動態監控上下水庫大壩碾壓機械的自動監測,共計安裝碾壓定位差分基站2套、移動站6套,截至目前上水庫已封頂,下水庫計劃2022年7月完成填筑碾壓監測。
-
01
全面實現大壩施工過程關鍵技術指標的自動化采集與分析計算,保證施工數據的完整性、及時性與真實性;
-
02
所有施工過程的關鍵記錄全部通過系統完成,節約竣工資料整理工作量,提供數據的快速查閱功能,保證施工過程的可回溯性;
-
03
建立現場質量管理循環,及時發現施工過程中不達標之處,促進快速調整與改進;
-
04
支持權限范圍內,數據的實時共享與分發,幫助工程參加各方快速獲取需要的資料,支持異地辦公與遠程辦公的需要;
-
05
屏蔽人為因素、天氣因素的干擾,夜間施工、不利天氣情況下的施工同樣可以保證施工質量;
-
06
通過有效的過程質量控制,保證結構物的整體施工質量,保證結構物的安全性與耐久性。
