安徽金寨抽水蓄能電站

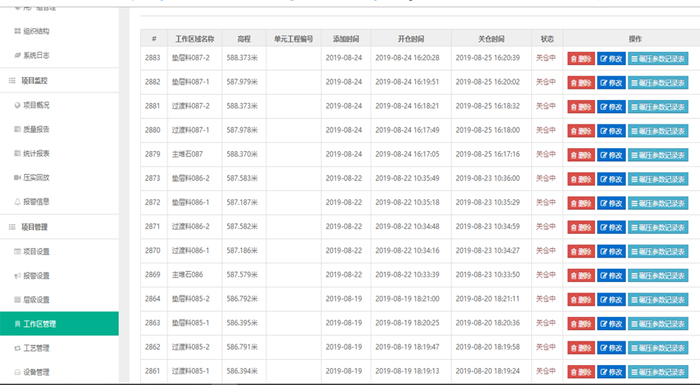

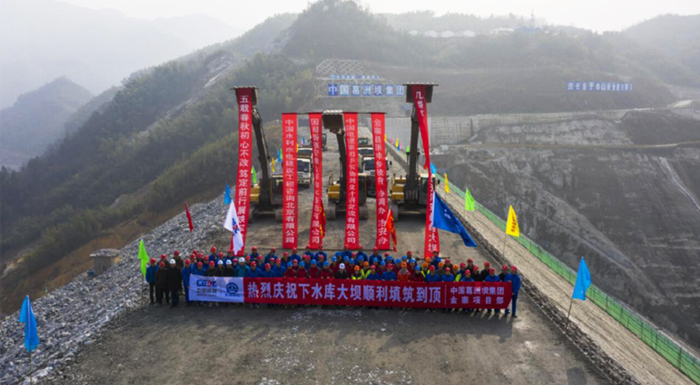

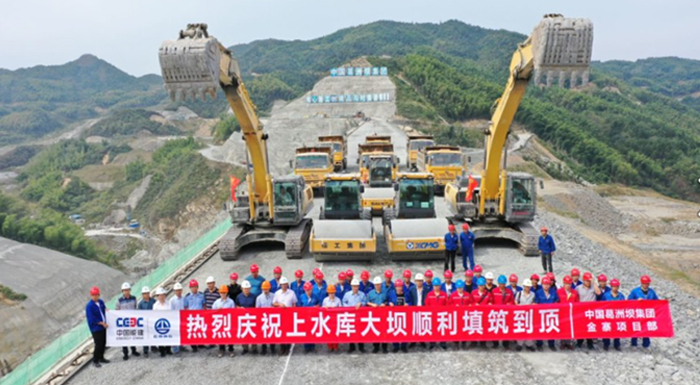

2018年6月開始上下庫堆石壩填筑碾壓監測,主要以高精度北斗定位為核心技術,通過監測碾壓機械車輛施工工藝的過程技術手段,實現對大壩填筑進度和質量進行全天候的監控,從而為后期的工程驗收、安全鑒定和施工期、運行期安全評價提供強大的信息服務平臺。上、下庫共計安裝碾壓定位差分基站2套、移動站8套,2019年上下庫均已封頂完成監測,共形成碾壓監測報告2139套。
-
01

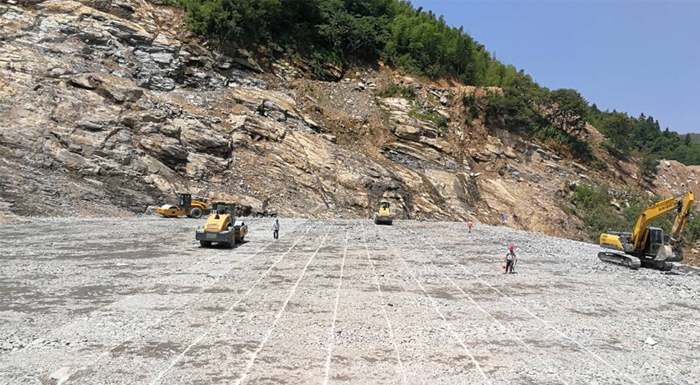

壩填筑碾壓施工質量是大壩施工質量控制的主要環節,直接關系到大壩的運行安全,按照大壩施工工藝監測,有效地控制壩料級配和填筑密實度是保證大壩施工質量的關鍵。
-
02
建立數字化大壩填筑施工質量過程監控系統,以對壩料的填筑進行全過程的實時監控,以實現對水庫工程大壩施工進行遠程、移動、高效、及時、便捷的管理與控制,實時指導施工,有效控制工程建設過程,以提高管理水平與效率。
